A Linha 2-Verde do Metrô corre risco de ficar sem trens?

Atrasos seguidos na concorrência internacional para fabricação de 44 trens começam a preocupar a cerca de dois anos da abertura de quatro novas estações
Trem da Linha 2-Verde em Alto do Ipiranga
Trem da Linha 2-Verde em Alto do Ipiranga (Jean Carlos)

Quando decidiu levar à frente a expansão da Linha 2-Verde entre Vila Prudente e Penha e posteriormente até Dutra, em Guarulhos, o Metrô de São Paulo já sabia que precisaria reforçar sua frota de trens.

Há bastante tempo sem encomendar novas composições de metrô convencional, a companhia tem estudado a fundo como aprimorar os futuros veículos que passarão a circular no ramal e talvez nas linhas 1-Azul e 3-Vermelha.

Com o início das obras do trecho de oito estações, o Metrô se debruçou em duas frentes principais, os novos trens e os sistemas que irão permitir a operação conjunta com as 14 estações ativas hoje.

Siga o MetrôCPTM nas redes: WhatsApp | Facebook | LinkedIn | Youtube | Instagram | Twitter

Um desses contratos foi assinado nesta semana com a Agis Construção e prevê um grande escopo de serviços – de escadas rolantes a portas de plataforma, entre outros.

Já a compra de 44 novos trens foi adiada pela segunda vez. Antes previsto para março e depois setembro, o leilão agora não tem data para ocorrer, apenas que poderá levar mais dois meses até que o edital atualizado fique pronto.

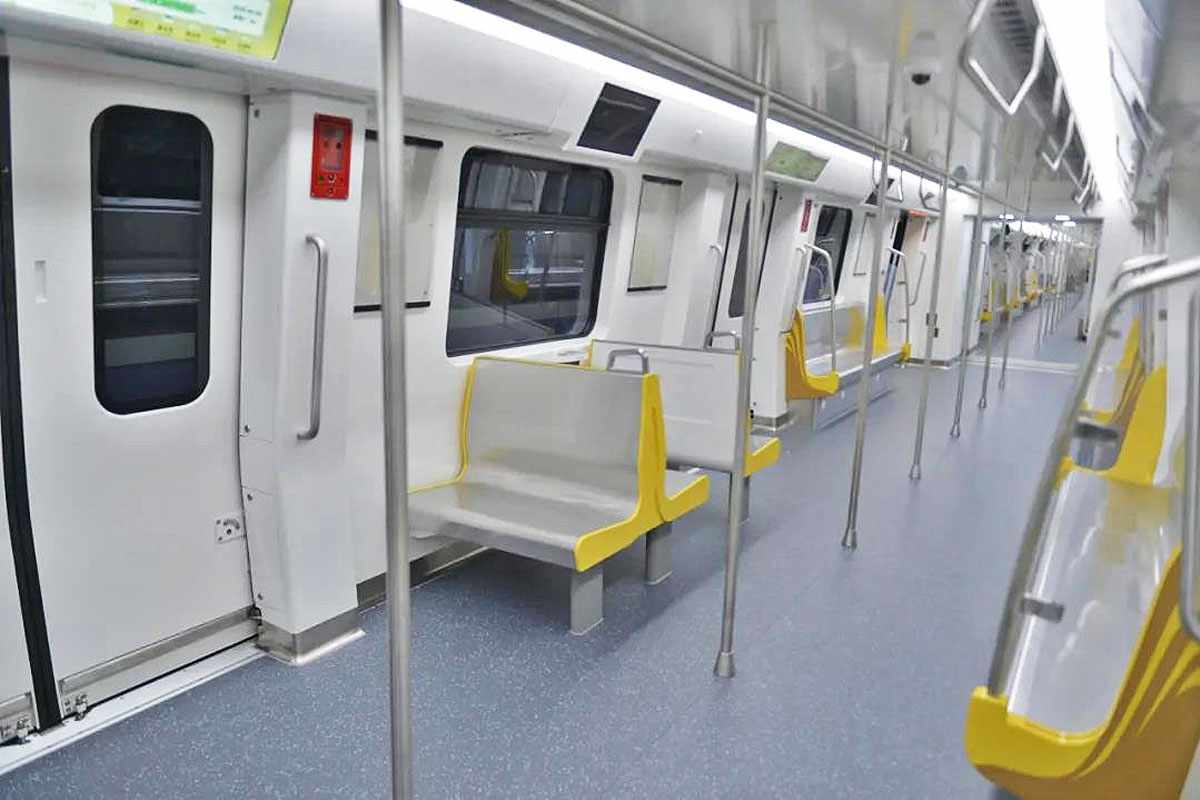

Interior do trem chinês, com painel em LCD e bancos em disposição semelhante a que será adotada na Linha 2 (CRRC)
Interior do trem chinês, com painel em LCD e bancos em disposição semelhante a que será adotada na Linha 2 (CRRC)

O novo atraso, portanto, começa a se tornar preocupante já que há um longo caminho até que a fabricante escolhida comece de fato a projetá-los e montá-los.

21 meses para a entrega do trem cabeça de série

Peguemos um exemplo hipotético em que o leilão, agora a ser feito por via eletrônica, ocorra até novembro, ou seja, 60 dias após a previsão anterior.

Caso tudo corra bem, a empresa ou consórcio vencedor teria dezembro para providenciar documentos e todo trâmite burocrático que permitiria a assinatura do contrato.

Num cenário em que a formalização contratual aconteça em janeiro de 2025, o fabricante dos trens teria até outubro de 2026 (21 meses) para entregar a unidade “cabeça de série”, que é usada para os testes.

Obras da Linha 2-Verde seguem em bom ritmo mas isso não é suficiente
Obras da Linha 2-Verde seguem em bom ritmo mas isso não é suficiente

Ou seja, é uma data já no fim do ano em que o governo aposta que inaugurará quatro estações – Orfanato, Santa Clara, Anália Franco e Vila Formosa.

Como se sabe, entregar um trem é uma coisa, colocá-lo em serviço com passageiros, devidamente comissionado, é outra bem diferente.

Serão precisos vários testes antes que o primeiro trem da chamada Frota R esteja pronto de fato e isso certamente adentrará 2027 nesse cronograma fictício exposto aqui.

Vale lembrar ainda que a nova frota incorporá características inéditas no Metrô como a operação UTO (trem sem operador e cabine), entre outras.

Tudo depende também do ritmo das obras e da implantação de sistemas

Nosso cenário, obviamente, é otimista: não inclui possíveis atrasos, problemas ou imprevistos, o que tem sido comum em projetos complexos como esse.

Trem da Frota P em testes na estação Santo Amaro
Trem da Frota P quando estava em testes com o Metrô

Pode ocorrer uma situação mais ideal em que as composições cheguem antes? Talvez. Pegue-se o exemplo da Frota P, da Linha 5-Lilás, cujos 26 trens foram fabricados pela CAF.

A empresa espanhola venceu a concorrência em meados de 2011 e entregou o primeiro trem em novembro de 2013.

O problema, neste caso, foi que o ramal não estava preparado para operar com o sistema CBTC, o único embarcado na composição, e a Frota F só foi estrear em 2017.

Pois bem, está aí outra possibilidade e que talvez o governo já considere, um atraso nas obras civis e de sistemas de expansão da Linha 2-Verde.

Antenas do sistema CBTC
Antenas do sistema CBTC (Jean Carlos)

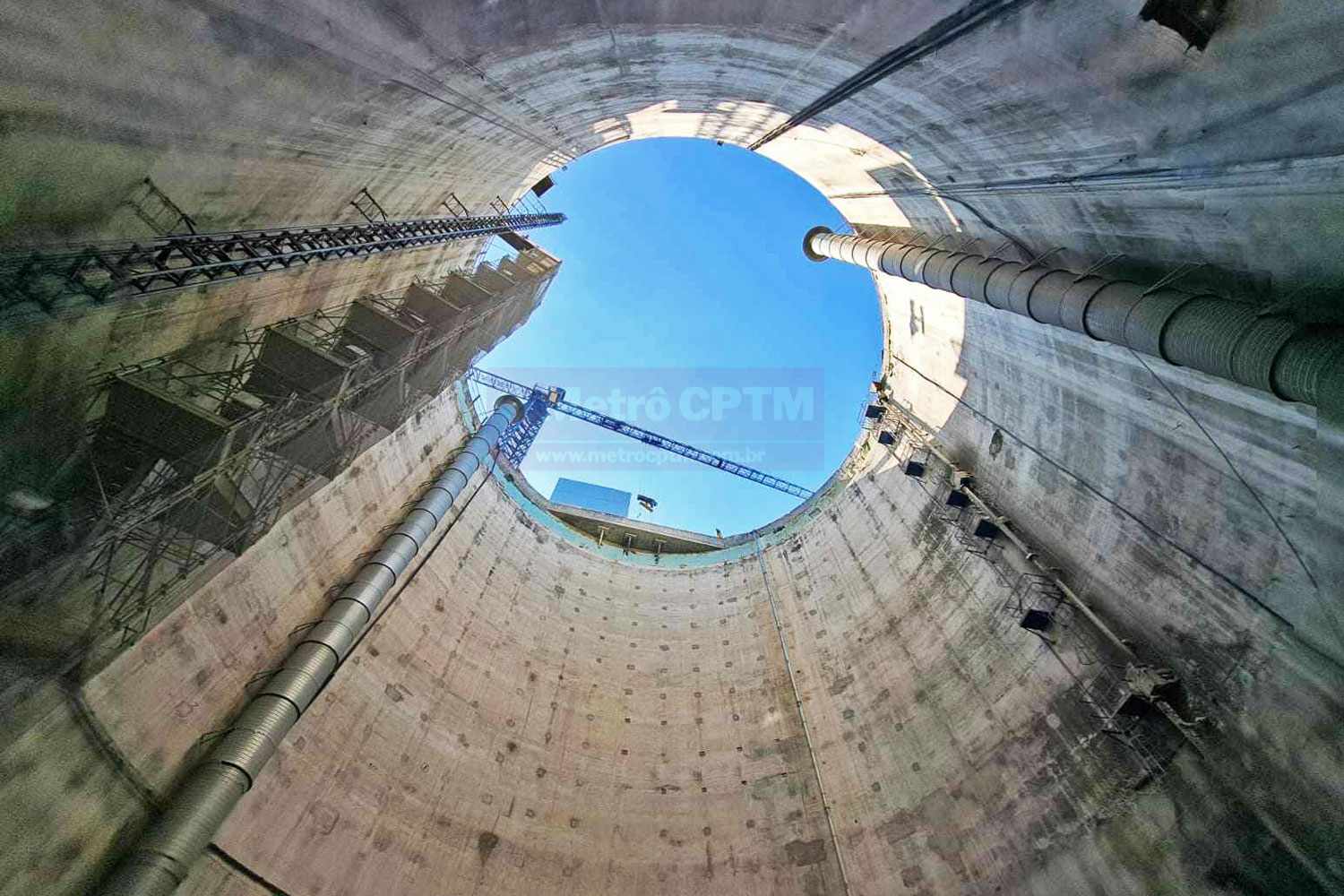

A evolução das estações do primeiro trecho tem sido satisfatória e a tuneladora Cora Coralina avançou significativamente até aqui, mas não basta apenas abrir os túneis e construir acessos.

É preciso montar e testar diversos sistemas e fazê-los compatíveis com o trecho mais antigo, como é o caso da sinalização, que é tecnologia de propriedade da Alstom.

Não parece algo que se resolva da noite para o dia, por isso o quanto antes os novos trens estejam disponíveis, melhor.
